Teplota pre konkrétnu prácu: optimálne hodnoty pre kvalitnú
Hlavným problémom sprevádzajúcim prácu na betónovaní v zime je nízka teplota. Ako výjazd môžete zvážiť použitie špeciálneho materiálu, použitie nemrznúcich prísad, elektrického vykurovania a ďalších moderných trikov.
Každá z možností je dobrá vlastným spôsobom. Ale iba správne zvolená technológia pomôže vykonávať konkrétnu prácu pri nízkych teplotách bez straty kvality.

Teplotné podmienky
Betónový povrch zachytia a vytvrdzujú rýchlejšie, teplejšie a sušia sa okolo.
Čo zabraňuje chladu
V zime nie je len zima, ale aj nadmerná vlhkosť, ktorá spomaľuje proces vytvrdzovania.
Tu sú hlavné faktory, ktoré nepriaznivo ovplyvňujú proces.
- Hydratácia cementu sa spomaľuje, až po úplné zastavenie vytvrdzovania a vytvrdzovania betónového výrobku.
- Voda, nevyhnutne prítomná v zmesi, zmrzne, zničí štruktúru materiálu.
- Vlhkosť obsiahnutá v okolitom ovzduší vo vysokej koncentráciispomaľuje zmrazovanie. Doba budovania sily v tomto prípade je výrazne zvýšená.
Optimálne podmienky

S nástupom zimnej sezóny sa stavebné práce nezastavia.

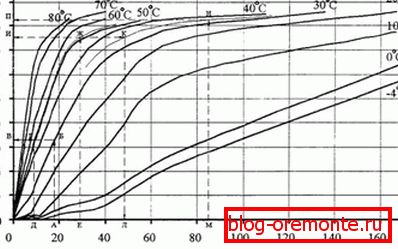

V závislosti od podmienok môže teplota v priebehu betónovej práce prispieť k tomu, aby nedošlo k rušeniu alebo k rušeniu procesu.
- Ak je režim od 0? až +10? hydratácia výrazne spomaľuje. V priemere je proces vytvrdzovania až do 70% až do 4 týždňov.
- Je teplota nad +11? mierne urýchľuje vytvrdenie, ale v tomto prípade je ďaleko od normy.
- Priaznivá je teplota +20 °, potom nemôžete vykonať ďalšie operácie na urýchlenie sady pevnosti.

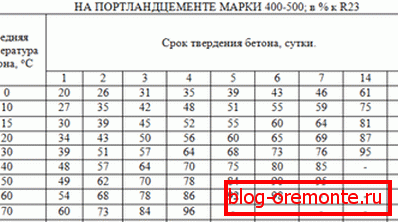

Venujte pozornosť! Štandardom stanoveným v regulačných dokumentoch sa považuje úplná hydratácia materiálu za 28 dní. Na dosiahnutie 70% s priaznivými faktormi stačí 10-12 dní.
Voda ako nevyhnutnosť
Hydratácia cementu bez prítomnosti vody je nemožná. Pôsobí ako nevyhnutná súčasť, ktorá pomáha pri tvorbe cementového kameňa. V priebehu zrenia musí byť voda v kontakte s cementom.
Teplotná značka pod 0? považované za kritické.
V tomto okamihu sa kvapalina začína zmrazovať, expandovať a ničiť štruktúru materiálu. Zvlášť nežiadúce je niekoľko cyklov zmrazovania a rozmrazovania. V tomto prípade sú štrukturálne väzby rozdelené intenzívnejšie, čo úplne zničilo dokončenú štruktúru.

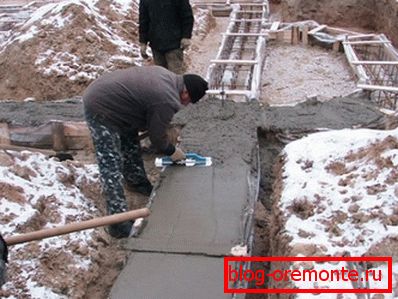

Vlastnosti práce v zime

Zvážte všetky nuansy a možné problémy vyplývajúce z negatívnej okolitej teploty. Hlavnou úlohou je udržať vodu v roztoku z mrazu. Problém je ešte naliehavejší, ak pracujete s vlastnými rukami a vybavujete svoj život.
Nechajte leto čakať dlho, budete sa musieť prispôsobiť nepríjemným podmienkam.
- Na betón môžete použiť nemrznúce prísady (PMD).
- V niektorých prípadoch pomáha pokryť nalievaný povrch PVC fóliou alebo valcovanou izoláciou.

- Elektrické vykurovanie betónových konštrukcií funguje dobre.

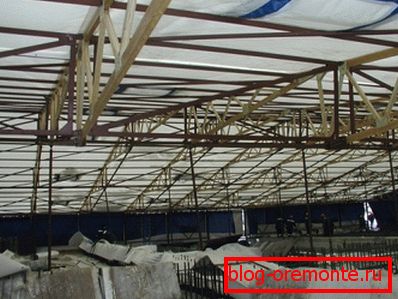

- Dočasné konštrukcie sú postavené na betónovaných plochách a zabezpečujú kúrenie teplovzdušnou pištoľou.
- Cementová zmes sa často pripravuje na zahriatu vodu. Pozitívna teplota udržiavaná počas miesenia poskytne dobrý výsledok. Najmä v prípade, ak je betón oddelený od mrazu jedným z vyššie uvedených spôsobov.
Venujte pozornosť! Pri veľkoplošných inštalačných prácach nie sú vždy kvôli vysokým nákladom vždy drahé techniky. Pokyn často zakazuje používanie elektrických ohrievačov. Takže musíte vybrať najlepšiu voľbu pre váš prípad.
Základné pravidlá a predpisy

- Pri dobre zvolenej tepelnej bilancii dokončenej zmesi sa do miešača betónu v neotvorenom stave zaťažujú suché plnidlá, ktoré neobsahujú poleva.
- Teplota zmesi pri výstupe zo zmiešavača pre portlandský cement (vrátane puzolánov), troska Portlandského cementu pod 600 stupňov by mala byť +35 °.
- Pre stupne nad 600 a rýchlo tuhajúce analógy, teplotný pás o +30 °, pre hliníkový cement +25 °.
- Doba prepravy a pokládka vykurovacej cementovej zmesi by nemala presiahnuť dobu, kedy sa betón začína nastavovať.
- Teplota betónovej zmesi uložená v debne na začiatku ohrevu alebo starnutia by nemala byť nižšia ako +5 ° C. (pri použití betónu s nemrznúcou zložkou). Pri tepelnom spracovaní nie je pozorovaný režim pod +2.
- Betón sa nalieva nepretržite, počas nútených prestávok je pokrytý fóliou alebo vyhrievaný.
Venujte pozornosť! Regulačné podmienky sa berú do úvahy, keď sa vykoná konkrétna práca a teplota vzduchu okolo nie je nižšia ako +5? Dočasné otepľovanie nad štruktúrou pomôže zvýšiť ho na požadovanú úroveň.
- Betón bez nemrznúcich prísad v čase zmrazenia by mal získať pevnosť 50%, 40% a 30% pre triedy B-12.5; B-15 / B-22.5 a B-30 / B-40. Pre osoby náchylné na pravidelné zmrazovanie a rozmrazovanie po udržaní konštrukcií je limit pevnosti bez ohľadu na stupeň betónu 80%.
- Roztok s nemrznúcou prísadou by mal v čase zmrazovania dosiahnuť pevnosť 30%, 25% a 20% pre stupne B-15, B-22.5 a B-30.
- Ak je teplotný rozdiel medzi betónovým a okolitým vzduchom väčší ako 25 °, pokryje sa štruktúra s odstráneným debnením.
Práca na pôdy v permafrost

Treba osobitne poznamenať, že manipulácia s betónovými zmesami na pôde v regiónoch s permafrostom sa odporúča vykonávať v prísnom súlade s normami.
Zohľadňuje sa aj vplyv chladenia odliatku na drsné vplyvy vetra a teploty.
- Pri výbere zloženia zmesi bude treba brať do úvahy vplyv príbuzných zložiek na správanie cementu. Doba dodania, skladovanie v skladoch je tiež dôležitá.
- Inštalácia betónových konštrukcií v špecifických regiónoch, keď pôdne podmienky zodpovedajú konštrukcii.
- Základňa pripravená na nalievanie je chránená pred rozmrazením v lete a zmrazením v zime.

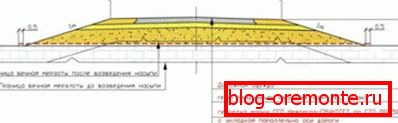

- Pri položení priamo na permafrost by teplota betónového roztoku nemala byť vyššia ako +10 ° C. Vypočíta sa výpočtom tepla, ktoré zabraňujú ponechaniu pôdy.
- V prípade potreby položte zmes s teplotou vyššou ako + 10 ° C. pri udržiavaní termosky alebo elektrického ohrevu sa vankúš stane.
Ide o tepelne izolačnú pieskovú vrstvu s pozitívnou teplotou. Vložte piesok a počkajte na zmrazenie.
Potom sa naleje ďalšia vrstva piesku, položí sa hydroizolácia a naleje sa do betónu. Hrúbka izolačného vankúša závisí od výrobného projektu.
- Na urýchlenie vytvrdzovania roztoku sa často používajú nemrznúce zložky a urýchľovače tvrdnutia. Ich počet by nemal vyvolať rozmrazovanie pôdnej bázy.
- Súčasné debnenie a hydroizolačná vrstva vylučujú prenos solí z betónovej konštrukcie do pôdy s permafrostou. Je povolené používať betón s veľkým percentom nemrznúcich zložiek.
Pravdepodobné dôsledky betónovania v zime

Stáva sa, že developer začal pracovať na začiatku jesene, dúfajúc, že ho dokončí pred mrazom. Chladnutie však prišlo skôr, ako bolo plánované, a betónové konštrukcie sa už vyliali, ale nedosiahli požadovanú silu.
Vlastník, ktorý starostlivo študoval informácie o teplote, pri ktorej je možné pracovať s betónom, zažíva ľahký šok a zmätok. Ale nemali by ste sa obávať, pretože liečenie sa zastaví. Keď nastane rozmrazovanie, proces zmrazovania sa obnoví v štandardnom režime.
Odborníci vysvetľujú, že s dočasným poklesom teploty vzduchu sa zmrzne iba tenká povrchová vrstva betónu. Silná základová doska alebo strop nie je poškodený, dizajn nebude trpieť nezvratným poškodením. Najhoršou vecou, ktorú očakáva staviteľ, je vylievanie tenkej hornej vrstvy, ktorú je možné kedykoľvek obnoviť.
Prečo trpí iba vonkajší obal
- Čerstvá betónová zmes prechádza izotermickým procesom. To znamená, štádiá reakcie interakcie vody s cementom a ďalšími zložkami. V dôsledku toho sa uvoľňuje teplo, ktoré ohrieva väčšinu konštrukcie.
- Prítomnosť debnenia tiež zohráva dôležitú izolačnú úlohu. Povrchová vrstva, aj keď zamrzne, chráni všetko ostatné.

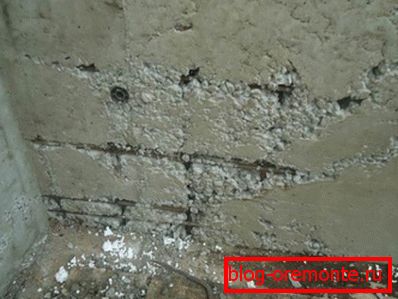

- Zo všetkých zložiek betónovej hmoty vody je najľahšia. Preto sa ponáhľa do hornej vrstvy bloku a koncentrovaná tam v prebytku. Výsledkom je kryštalizácia, expanzia a deštrukcia plášťa suterénu, dosiek a iných.
Ak je betón zmrazený

Stalo sa to a vaše stvorenie bolo napriek tomu vystavené neúmyselne náhlym ranným mrazom, ktoré nemali čas správne vytvrdnúť.
- Kúpte v kamennom obchode fóliu. Materiál je cenovo dostupný, ale máte veľa výhod. Zakryte ho betónovými prvkami a stlačte okraje kameňov. Ak nie je nádej na rozmrazenie, nechajte konštrukciu až do jari. Takže ušetríte všetko darovaním iba tenkej hornej vrstvy.
- Nekrytý betón sa zrúti viac prameňom. Akumulácia snehu na ňom urýchli proces kryštalizácie vody a zničil materiál. Niekoľko cyklov rozmrazovania a mrazenia nepriaznivo ovplyvňuje ovocie vašej práce.
- Ak na jar nájdete odlupujúce sa fragmenty, starostlivo ich vyčistite metlou alebo kefkou. Pre hlavnú časť sa nebojte, je v poriadku. Ale len vráťte povrch ich omietaním. Betón dosiahne "myseľ" čím rýchlejšie, tým je teplejšie na ulici.
Metóda studeného betónu

Táto metóda je teraz široko používaná pri výstavbe veľkých plôch, letísk a ciest. Princípom je pridať chlorid sodný a chlorid vápenatý do zmesi nemrznúcej zmesi.
Prídavné látky výrazne znižujú prah mrazu vody.
- Chlorid vápenatý znižuje čas potrebný na nastavenie kompozície, zatiaľ čo ostatné zložky zmes zmiešajú a uľahčujú ležanie.
- Soľ sa zmieša s betónovou hmotou vo forme vodných roztokov. Ich koncentrácia sa vypočíta podľa tabuliek.
- Konštrukcia získa potrebnú silu pre mesiac o 50%, po dobu troch mesiacov - o 100%.

- Pri pozitívnych teplotách sa nedoporučuje pracovať s takouto zmesou kvôli príliš rýchlemu nastaveniu. Odporúča sa používať materiál v zime, ale je nežiaduce pracovať, keď je mráz pod -20 ° C.
- Na rozdiel od bežných formulácií je tento typ menej trvanlivý a odolný, technické vlastnosti sú mierne horšie, ale uspokojivé.
záver
Ťažké klimatické alebo nútené stavebné práce pri nízkych teplotách by nemali byť alarmujúce. Príslušný výpočet, správne vybrané prísady a technológie pomôžu vyriešiť túto úlohu. Ďalšie témy odhalia video v tomto článku.
