Hozblok za to, že dali vlastné ruky
Ste vlastníkom krajiny? Ak áno, potom viete, že v krajine robiť bez mocenského bloku (alebo stodoly) je jednoducho nemožné. V nej môžete ukladať užitočné materiály, rôzne nástroje, poľnohospodárske náradie a záhradné predmety. Ide o nevyhnutnú budovu a ak ju nemáte, môžete premýšľať nad jej konštrukciou. Okrem toho si môžete vytvoriť hozblok, aby si dal svoje vlastné ruky, pretože špeciálna práca a špeciálne zručnosti nie sú potrebné. Navrhujeme vám študovať materiál, ktorý vám pomôže urobiť stodolu od začiatku až do konca.
Stupeň 1: Návrh
Vytvorenie bloku napájania vám môže pomôcť vyriešiť niekoľko problémov:
- miestnosť vám bude slúžiť ako dielňa a skladovanie nástrojov a zariadení;

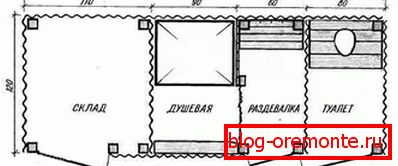

- budova môže mať ďalšie priestory, ako je sprcha a WC;
- Môže byť vybavená nielen kúpeľňou, ale aj miestom na odpočinok - miestnosť s čalúneným nábytkom a vybavením.
To všetko sa dá dosiahnuť plánovaním. Chodba môže byť jedným z 3 typov budov uvedených vyššie a môže zahŕňať všetky. Všetko závisí od vašich potrieb a potrieb.
Nemali by ste predpokladať, že stodola by mala byť nenápadná a škaredá. Nemusíte nastaviť úlohu, aby ste to urobili s minimálnymi výdavkami. Vďaka úsiliu a práci môžete urobiť úžasný hozblok, ktorý nebude v kráse a funkčnosti vášho vidieckeho domu.
Pri vytváraní výkresov premýšľajte o veľkosti, výške a počte oddelení, ktoré potrebujete. Okrem toho, pri navrhovaní budovy, nezabudnite, že musí spĺňať nasledujúce kritériá:
- Najvhodnejšie pridelené miesto.
- Dlhá životnosť a spoľahlivosť.
- Vykonávanie potrebných komunikácií: elektrina a voda. Ak je vaše miestnosť s toaletou, musíte poskytnúť kanalizáciu.
Nebudete tráviť veľa peňazí na výstavbu takejto kôlne, preto si vyberiete materiál, zastavíte sa na drevenom bare. Toto je najbežnejší a najvhodnejší materiál. Napríklad budovy z bežnej dosky nezostanú dlhé. Ale hozblok na podklade s rámom dreva spĺňa všetky požiadavky a bude slúžiť vám mnoho rokov.
Ak nemôžete vytvoriť projekt svojho psího domu, použite celosvetový web. Najmä pre tých, ktorí nevedia, ako robiť projekty, ľudia dávajú hotové výkresy. Môžu byť stiahnuté zadarmo alebo kúpené za symbolické množstvo.
Ak chcete vytvoriť hozbloka pripravte tieto nástroje a materiály:
- sekera, lopatka, skrutkovač, ručná píla, elektrická vŕtačka so sadou vrtákov, rovina;
- tyče, obkladové dosky, kovové kotvy;
- dokončovacie materiály pre strešné krytiny a steny, obkladové panely, tepelná izolácia (v prípade potreby).

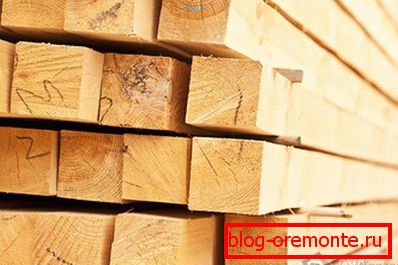

2. fáza: obstaranie materiálu

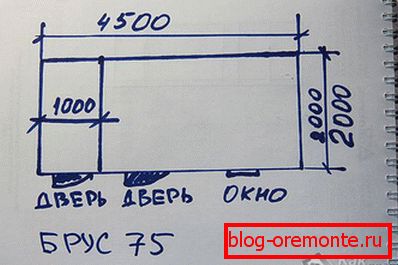

Ak chcete vytvoriť hozblok, ktorého rozmery sú 6 m dlhé, 3 m široké a 3 m vysoké, s jednostrannou strechou a dvoma vnútornými miestnosťami, je potrebné pripraviť nasledujúce materiály:
- preglejka - 28 m2;
- ruberoid - 28 m2;
- drevo 150 - 150 mm - 0,65 m3;
- drevo 150 - 100 mm - 0,37 m3;
- drevo 100 × 100 mm - 1,2 m3;
- drevo 50 - 100 mm - 0,15 m3;
- hranou doskou 30 mm - 2,2 m3;
- lišta 40 mm - 0,37 m3;
- Azbestocementové potrubie O 150 mm - 6 ks. 1200 mm každá;
- štrk, piesok, cement;
- tvarovky - O 10 mm, dĺžka 350 mm, 4 ks.
Táto prípravná práca je ukončená. Ďalším krokom bude správne umiestnenie vašich kabín.
Krok 3: Výber polohy
Určite stavať hozblok na vlastnú päsť, nebudete potrebovať špeciálne hotovostné vklady. Buďte však pripravení na skutočnosť, že proces výstavby vás zbaví vášho času a úsilia. Aby ste pracovali rýchlejšie, požiadajte o pomoc domácnosti alebo susedov. Avšak, tesne pred konštrukciou, musíte vybrať, kam umiestniť haly, aby bolo pohodlné a spĺňa požiadavky. Štandardy a pravidlá budovania (SNiP) v odseku 2/30/97 uvádza, že:
- v prípade, že domáce zvieratá budú v ekonomickom bloku držané vtáky alebo slúžia ako toaleta, mali by byť umiestnené vo vzdialenosti 12 m od steny obytnej budovy a 4 m na hranici časti susedov;
- ak sa použije ako sprcha, mala by byť umiestnená vo vzdialenosti 8 m od obytnej budovy a 1 m od hraničnej oblasti susedov.
Ak tieto požiadavky zanedbate, môžete mať vážne problémy, keď chcete predať svoje stránky. V takom prípade štát odmietne vykonať predajnú transakciu s budovami až do momentu, kým ich umiestnenie nezodpovedá normám platným na území Ruskej federácie.
Po zvolení optimálneho miesta sme hladko pristúpili k hlavnej otázke, ako vybudovať užitočný blok v krajine. Dozvieme sa.

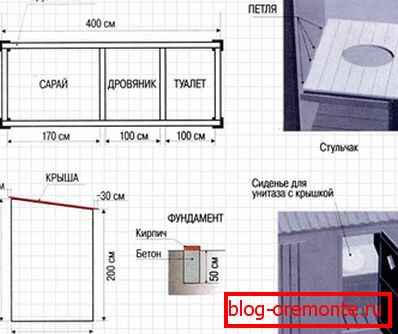

Stupeň 4: položenie základov
Takže naším cieľom je vybudovať budovu s rozmermi 6 - 3 - 3 m. Keďže samotná budova nebude vytvárať špeciálne zaťaženie nadácie, môže byť stĺpiková. Aby sme vám to uľahčili, rozdelíme všetku prácu do samostatných fáz.
- Na mieste, kde bude stojan stáť, musíte odstrániť vrchnú vrstvu úrodnej pôdy okolo obvodu budovy, ktorá predtým označila budúcu lokalitu na základe projektu.
- Pripravené miesto je potrebné vyčistiť, nalejte 10 cm piesku na vrch a znova správne utiahnite.

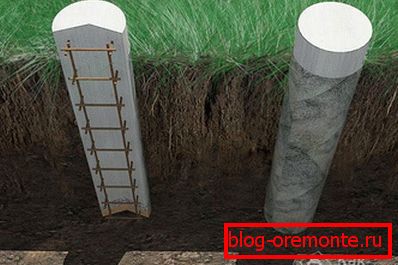

- Pre takúto konštrukciu potrebujete šesť stĺpov. Na zamýšľanom mieste vyvŕtajte alebo vykopujte otvor O 20 cm, hĺbku 120 cm. Vezmite prosím na vedomie, že stĺpy, ktoré majú byť inštalované, majú tiež dĺžku 120 cm.
- V spodnej časti otvorov je potrebné naplniť vrstvu piesku na 10 cm alebo štrk, a potom beran tento vankúš.
- V otvoroch spodné segmenty potrubia z azbestocementu. Umiestnite ich striktne na vertikálnu rovinu. Na upevnenie potrubia musí zostávajúci priestor medzi otvorom a stenami vyplniť pieskom a zhutniť.
- Nastal čas na prvú fázu odlievania pilierov. Pripravte betón a nalejte ho do azbestocementovej rúry 1/3 celej dĺžky. Potom je potrebné zdvihnúť rúrku o 10-15 cm, nastaviť ju na úroveň, opraviť ju a počkať 2-3 dni. Takéto manipulácie umožňovali tvorbu základne betónu v spodnej časti jamiek. Priemer základne bude väčší ako priemer potrubia, čo neumožní, aby stĺpové základy stúpali, keď sa v zimnom období zobudí.
- Po vysušení betónu sa môže vyliať zostávajúca dutina rúr. Ale predtým, pripravte 4 tyče vystuženia O 10 mm, vďaka čomu bude grillag z nosníka bezpečne upevnený na stĺpoch. Budú musieť utopiť v 4 rohových stĺpoch. Z celkovej dĺžky orezania kotvy je potrebných 15 cm na ponorenie do potrubia a 20 cm vyčnieva.
- Ak považujete fixáciu výstuže za nespoľahlivú, môže byť v takejto základni upevnená kotva. Sú umiestnené na ráme a zaistené maticami. V takomto prípade by mal koniec kotvy a matice utopiť v roštu.
- Po príprave roztoku naplňte každú hadičku. Pri odlievaní spevňujeme betón bajonetom, aby z neho vytekal vzduch. Následne namontujte výstuž armatúry presne do stredu.
- Zostáva čakať, kým sa roztok vytvrdne, čo príde po 2-3 týždňoch. Počas tejto doby musíte pokryť stĺpy od slnka a namočiť ich vodou v suchom počasí.
Na túto prácu na inštalácii nadácie je dokončená.

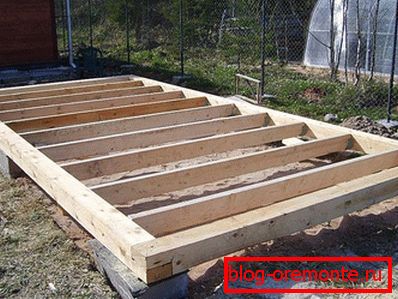

Fáza 5: montáž a inštalácia grillage (rám)
Rám musí byť zostavený z tyčí, ktorých prierez je 150 - 150 mm, jeho veľkosť bude 6 - 3 m. Rám sa bude skladať zo štyroch častí s rozmermi 1,5 až 3 m. Musia byť upevnené špeciálnymi dvoma (ak je rám nainštalovaný na kotve) alebo štyri (ak je nainštalované na výstuže) drevené skrutky. Pri inštalácii rámu na základy by mali byť na správnom mieste vytvorené otvory pre vyčnievajúcu výstuž alebo kotvu.
Na zaistenie tesnenia je potrebné položiť na stĺpiky 1-2 vrstvy strešného materiálu tak, aby ich okraje vyčnievali 10 cm. Musia byť ohnuté tak, aby voda vytekla a nezhromažďovala sa pod drevenou tyčou. Pred položením rámu na základy by malo byť drevo pokryté antiseptikom - naneste aspoň 2 vrstvy sušiaceho oleja. Potom je rám nainštalovaný a pripevnený k základni. Dĺžka rámčeka, je potrebné nainštalovať tri laggy "polomretý" z lišty 100 × 100 mm, s prírastkom 135 cm.
6. etapa: rámec ekonomickej jednotky
Na vytvorenie kostry budú potrebné drevené tyče s prierezom 100 × 100 mm a 100 × 150 mm. Pre uľahčenie ďalšieho pokrývačstva, drevené rámy na montáž musia mať rôzne výšky. Predná strana rámu bude 3 m vysoká a zadná strana 2,4 m. Preto bude pre vás jednoduché namontovať krokve na jednostrannú strechu.
Prvá vec, ktorú potrebujete zbierať rovnaké koncové steny. V každom z nich sa otvorí okno. Do rámu stojanu sú namontované vertikálne pozinkované oceľové rohy o veľkosti 130 × 10 mm alebo 105 × 90 mm a skrutky. Najprv musíte položiť rohový stojan, ktorého výška je 3 m a prierez 150 - 100 mm, úzka strana na konci. Aby ste to dosiahli, je potrebné vytvoriť otvor s priemerom 10 mm a hĺbkou 50 mm, aby sa drevo upevnilo na výstuž, ktorá vyčnieva z rámu. Rovnaké otvory sa musia vykonať v ostatných troch rohových tyčiach. Odchodom do vzdialenosti 1 m od rohu je potrebné zafixovať ďalšie dve tyče, ktorých prierez je 100 × 100 mm a dĺžka 2,4 m. Vzdialenosť medzi nimi musí byť 0,6 m. Posledná na koncovej stene bude rohový nosník, ktorý sedí na armatúre. Jeho výška je 2,4 m a prierez je 150 × 100 mm. Všetky stojany sú upevnené na rohoch. A aby bola konštrukcia pevná a pevná, medzi 1 a 2, 3 a 4 stojanmi je potrebné vytvoriť vzpery s prierezom 100 × 100 mm. K tomu treba konce ramien vyrezať pod uhlom 45 ° a pripevniť ich k rámu a stojanom pomocou skrutkového spoja. Uistite sa, že pred utiahnutím matice vložte podložku. Medzi 2 a 3 stojanmi je potrebné vložiť okenné lúče, ktorých prierez je 100 - 50 mm. Prvý skrutku je inštalovaný vo výške 1 m od rámu, druhý - 1 m od prvého rámu. Druhý koncový rám musí byť zostavený rovnakým spôsobom. V dôsledku toho by ste mali mať, ako na obrázku.

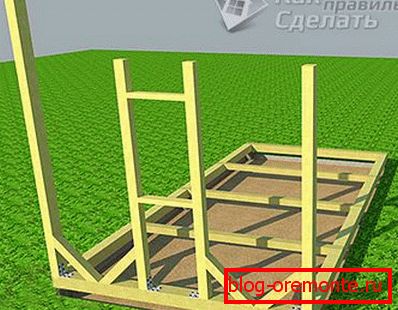

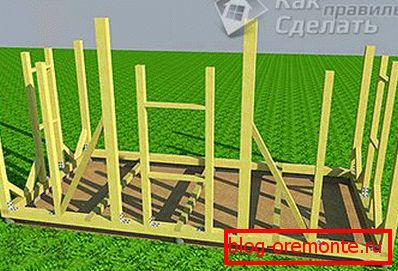

Teraz môžete zostaviť predný rámček. Vyrovnávajte hlavné stĺpiky s výškou 3 m. Mali by byť štyri, z ktorých dva sú už v rohoch. Zostáva zriadenie dvoch stredných regálov. Z extrémnych miest je potrebné ustúpiť o 1,8 m a opraviť ich. Aby sa neskrčili, na chvíľku ich spojte s doskou na nechty alebo skrutkami navzájom. Vzhľadom k tomu, že hozblok bude rozdelený do dvoch samostatných častí, musíte otvoriť okno v strede a dvere po stranách. Rám dverí bude mať výšku 2 m a šírku 0,85 m. Preto postavte stojan 2,4 metrov vysoký s prierezom 100 × 100 mm a nastavte ho vo vzdialenosti 0,85 m od extrémneho stojanu. Urobte to isté na druhej strane. S cieľom posilniť štruktúru nastavte diagonálne prierezy medzi 2. a 3. pilierom. Na druhej strane urobte to isté. Ďalej je potrebné nainštalovať okenné stojany. Znova vezmite drevo o výške 2,4 m s prierezom 100 × 100 mm a upevnite ho vo vzdialenosti 0,37 m od tretieho stĺpika (3 m vysoký). Potom vytiahnite 0,85 m od inštalovaného racku a nastavte druhý, presne to isté. Zostáva len vložiť vodorovné skrutky. Pripevnite prvý vo výške 0,8 m od rámu, druhý - 1 m od prvého. Teraz je predná strana pripravená, mali by ste ísť von, ako je znázornené.
Teraz urobte zadnú fasádu. Pretože rohové stĺpiky s výškou 2,4 m sú už stojace, zostáva položiť 2 medzery, s rovnakou výškou a prierezom 150 × 100 mm. Krok od konca stojana - 1,8 m. Potom nastavte dva zárezy medzi 1 a 2 stojanu a 3 a 4.

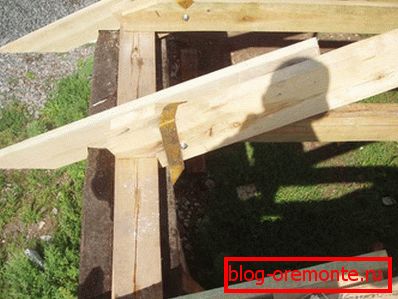

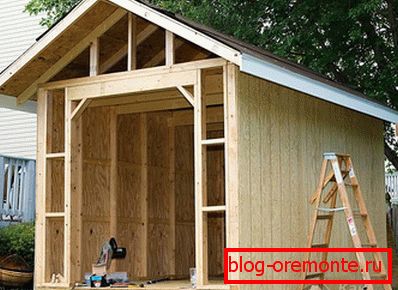

Zostáva zostať horná výbava, pre ktorú potrebujete stĺpik 100 - 50 mm. Namontujte ho vo výške 2 m od grillage (rám). Aby ste to dosiahli, musia byť kusy dreva umiestnené vertikálne medzi všetky regály okolo obvodu. Je potrebné ich pripojiť koncami ku koncu, upevnenie pomocou uhlia z vystuženej ocele a samoreznými skrutkami. V dôsledku toho by ste mali mať taký drevený rám, ako na obrázku vpravo.
Stupeň 7: upevnenie krokien

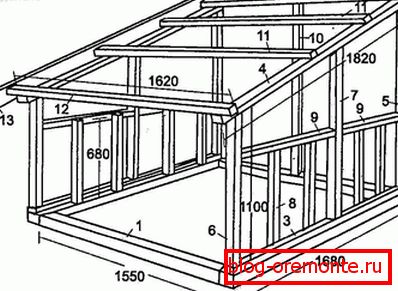

Zbierajte krokvy pohodlnejšie a ľahšie na zemi. Ukázalo sa, že ich namontujete do rámčeka v konečnej podobe. Na to, aby bola strecha vybavená ochranným štítom, ktorý bude vyčnievať pozdĺž obvodu, vezmite krokve 5 m dlhé s prierezom 100 × 50 mm. Pripojením k sebe navzájom bude prepravka debniacich dosiek s hrúbkou 30 mm. Krovy sú umiestnené v krokoch 0,85 m. Krabica nemusí byť pevne navzájom pevne pripevnená. Všetko závisí od strešného materiálu. Ak je jeho hmotnosť malá, vzdialenosť môže byť väčšia, ale ak je veľká, dosky sa viac zapadajú.
Ak chcete nainštalovať strechu, v regáloch, na ktorých spočíva, je potrebné drážky rezať pod uhlom 10 °. Prečo 10 °? Pretože výškový rozdiel medzi predným a zadným pilierom vytvára presne tento uhol. Pred inštaláciou strechy budete musieť vyčistiť presahy a odkvapy s okrajovou doskou s hrúbkou 30 mm. Potom položte podlahu podlahovou doskou. Je možné použiť ako klince, tak aj skrutky. V regáloch urobte otvory pre skrutky. Ak chcete zvýšiť hotovú strechu, môžete použiť logy, ktoré musia byť umiestnené za budovou. Na nich je dizajn zdvíhaný, krokvy sú inštalované v drážkach na regáloch a všetko je upevnené samořeznými skrutkami.
8. etapa: úprava a vnútorná práca
Teraz, keď je rám úplne pripravený, zostáva dokončenie vonkajšieho krytu. Na tento účel namontujte obloženie. Potom musíte položiť strešnú krytinu, ktorú si vyberiete, vložte okná a inštalujte dvere. Ak chcete oddeliť dve časti vnútri hozbloku, vytvorte oddiel s odtieňom rámu pomocou polkruhového pripojenia. Panely z drevovláknitých dosiek alebo preglejky v budove (materiál je potrebné upevniť pomocou skrutiek). Prípadne môžete podložiť podklad pomocou azbestocementového plechu. A ak sa to robí z vnútra a vonku, vyplnenie priestoru roztiahnutou hlinkou, potom môže byť izolované z minerálnej vlny alebo peny. Potom budova bude oveľa teplejšia, čo jej umožní používať nielen ako sklad.
Ak sa vám tento projekt páči, napíšte nám v komentároch. Môžete tiež zdieľať ďalšie možnosti, ktoré môžete implementovať sami!
video
Pozrite si video o tom, ako postaviť stodolu, aby ste si dali:
Toto video ukazuje stavbu drevenej hozbloka:
